CSPPLAZA光熱發電網報道:TSK是西班牙知名的工程公司,在光熱發電領域擁有眾多工程業績,參與了摩洛哥瓦爾扎扎特160MW光熱電站項目、南非Bokpoort光熱電站、科威特Shagaya項目、西班牙Andasol1&2&3、La Africana等項目的開發建設。
2018年6月20~22日,在北京召開的第五屆中國國際光熱電站大會暨CSPPLAZA年會2018(CPC2018)上,TSK Flagsol Engineering公司總經理Oliver Baudson出席大會并分享了科威特Shagaya光熱發電項目的最新進展及建設經驗。
Oliver首先對整個項目進行了介紹,項目園區位于科威特城西部一百公里,處于沙漠腹地,規劃總裝機2000兆瓦;其中750兆瓦槽式光熱項目,450兆瓦熔鹽塔式光熱項目以及142兆瓦的風電項目。Shagaya光熱電站隸屬該園區一期規劃項目,包括50兆瓦光熱項目、10兆瓦光伏和10兆瓦風電項目。
根據招標要求,Shagaya光熱電站選址于沙漠地帶,多沙塵天氣,因此選用拋物線槽式光熱技術路線,配置雙罐熔鹽儲熱,儲熱時長不少于10小時,計劃年發電180GWh,建設2×5單元模塊直接空冷系統。同時,該區域風力較強,最大陣風速可達49米/秒,因此設置了21米/秒的安全運行風速要求,超過該標準值,需將集熱器停止運行。
項目基本的數據
該項目占地面積約為247公頃,區域地面平整,約有100萬方的場平工作,采用SKAL-ET槽,集熱面積達673,620平方米,總計206個回路,安裝275000面反射鏡,10000支集熱管,20000噸金屬結構、3000噸導熱油、33000噸熔鹽。
項目建設現場圖片:
圖:2017年3月現場圖
圖:2018年3月現場圖
圖:2018年4月首次產生蒸汽

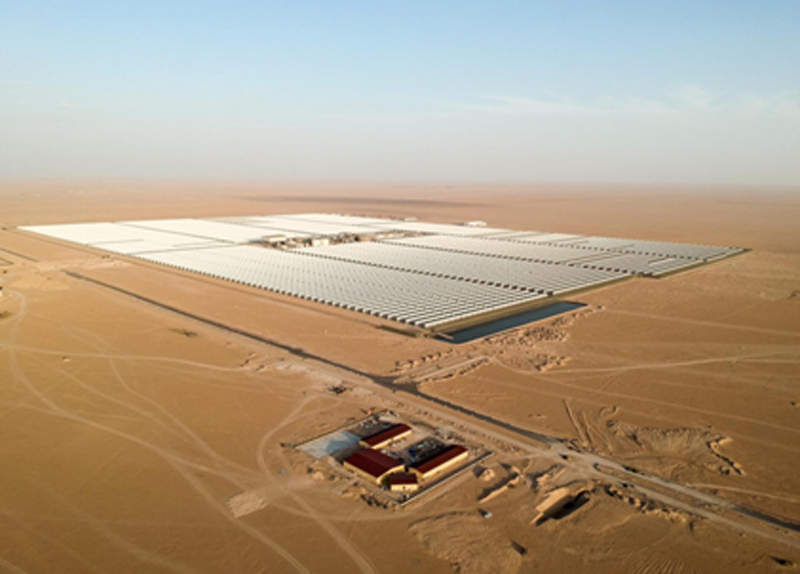

圖:2018年4月全景圖
據Oliver介紹,TSK的職責不僅僅是設計和建設電站,同時還負責前6年電站的運維工作,并對客戶進行培訓,讓他們能夠獨立運營電站。包括進行現場培訓、中控室培訓、以及選拔員工赴德國接受系統培訓。
為了達到光熱電站最低的度電成本,需要做很多的模擬和優化,下面是進行模擬優化所需的一些典型參數。
? 回路數量(考慮行距)
? 儲熱能力、充電負荷、放電負荷
? 空氣清潔度
? 冷卻方式
? 年凈發電能力
? EPC投資成本估算
? 運維成本估算
???
Oliver表示,該項目在建設過程中也遇到了諸多問題和挑戰,首先是緊張的工期,當時由于戰爭問題,有一些軍事演習,需要暫停施工幾個月的時間。同時,它是科威特第一個光熱項目,所以物流、通關、許可方面都遇到一些問題。不過Oliver也表示這都跟光熱技術、建設本身等沒有什么關系,并且有信心能在今年下半年投產。
下面分享的為本次演講的全程視頻,視頻總時長約20分鐘,推薦觀看。
