CSPPLAZA光熱發電網訊:據外媒報道,近日科威特一位政府官員透露,科威特將在今年年底前發布備受期待的Shagaya太陽能發電項目招標資格預審(RFQ)通知,該項目總裝機容量為4GW。
科威特電力、水務和可再生能源部(MEWRE)可再生能源項目工程師Gannam Al Ajmi表示,今年晚些時候將陸續啟動各期項目的詢價工作,預計全部項目計劃在2027-2028年投運。
他指出,該項目將作為獨立發電項目(IPP)進行招標,科威特電力、水務和可再生能源部為項目招標方,亦為項目發電的獨家回購方。研究表明,科威特可以獲得比較理想的平準化電力成本(LCOE)投標價。
據悉,該項目地位于距離首都科威特城以西100公里的Shagaya沙漠地區,總面積達到87平方公里。
招標流程
Al Ajmi詳細介紹了這個拖延已久的項目,概述了其招標過程、技術路線和裝機安排。
據介紹,Shagaya太陽能發電項目的一期工程為1100MW,完全采用光伏(PV)太陽能技術。目前一期工程的詢價文件已經準備就緒,將在兩三個月內推出。
第二期工程將包括一座200MW的光熱發電項目,需配置5小時儲能系統。據Al Ajmi透露,第二階段的招標工作正在進行。
據悉,科威特早些時候曾考慮將光熱發電(CSP)、風能和光伏(PV)太陽能技術混合用于該項目,但后來決定選擇光熱發電和光伏,放棄風能。
Al Ajmi解釋說,光熱發電適合科威特,因為科威特有比較優越的太陽輻射資源。而風力渦輪機只有在夜間才有效,但在上午10點到下午2點的電力需求高峰期則無效。
據Al Ajmi介紹,第三、四期項目分別計劃為1500MW和1700MW,計劃在2024年中期陸續進行招標。
Al Ajmi表示:“我們正在與四家開發商進行溝通。”他預計第三期和第四期將采用類似的技術。
當前,Shagaya可再生能源園區已完成70MW示范發電項目建設,包括50MW光熱發電項目、10MW風電項目和10MW光伏項目,全部示范項目已于2019年投運。

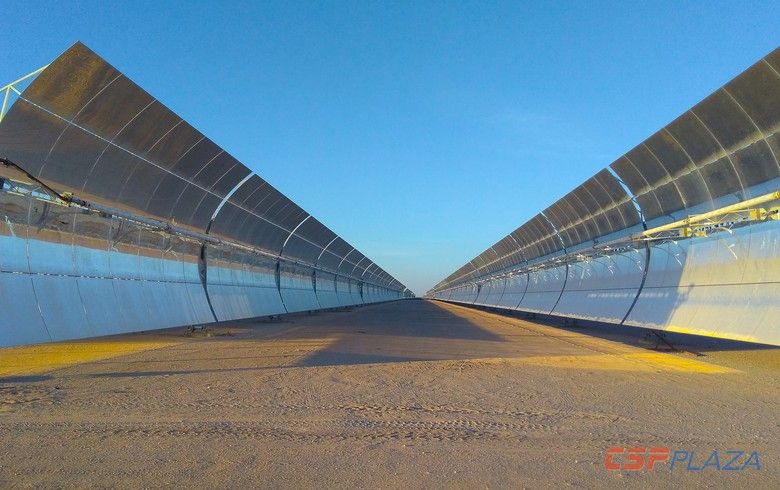

圖:已投運的Shagaya槽式光熱電站
其他項目
除該太陽能發電項目外,科威特政府還計劃啟動一系列公用事業規模的太陽能項目、分布式太陽能和中型項目,以實現到2030年可再生能源貢獻率達到15%的要求。
這些項目包括5MW及以下屋頂光伏項目,以及科威特石油公司發展轉型需要的10-150MW中型光伏發電項目等。
據悉,Ardiya 150-180MW光伏發電項目計劃于明年第1或者第2季度招標。
